Staveniště původního datového centra Prague Gateway DC u Jíloviště v srpnu 2026

PROUD se ptá #6 / reakce na leták JPO

Datové centrum Jíloviště zkreslenýma očima JPO

Sliby předběhly důkazy.

Kontrolujeme devět odpovědí z letáku „Datové centrum Jíloviště – Otázky a odpovědi“ podle zveřejněných dokumentů. Oddělujeme již připravované Prague Gateway DC od dalšího rozšíření spojovaného s AI Gigafactory.

Co přesně kontrolujeme?

Leták JPO spojuje přínosy a dopady původního datového centra s plánovaným rozšířením. Starší rozhodnutí a parametry však automaticky neprokazují bezpečnost ani přijatelnost budoucího, výrazně většího záměru.

Toto je politický a dokumentační rozbor PROUD JÍLOVIŠTĚ. Citované technické a právní skutečnosti odkazujeme na původní zdroje. Hodnotící výrazy jako „zavádějící“, „předčasné“ nebo „nedoložené“ představují závěr tohoto rozboru, nikoli úřední rozhodnutí.

Devět tvrzení v rychlém přehledu

Jak jednotlivé odpovědi JPO hodnotí podklad PROUD a proč.

01

Přínosy obci: zavádějící a neúplné

Podmíněná plnění jsou prezentována jako jisté benefity bez úplného vysvětlení možného vrácení peněz a budoucích závazků obce.

02

Dopad na krajinu: závěr předbíhá SEA

Kraj požaduje posoudit změnu využití přibližně 16,6 hektaru a řadu možných dopadů.[2]

03

Hluk: část tvrzení odporuje podkladu

Starší rozhodnutí uvádí týdenní a půlroční zkoušky dieselagregátů, nikoli pouze test „zpravidla jednou měsíčně“.[4]

04

Doprava: absolutní záruka není doložena

Napojení na D4 je výhoda, ale samo neprokazuje nulový průjezd obcí během celé výstavby a provozu.

05

Bezpečnost: rizika úřední dokument popisuje

U staršího záměru jsou jako environmentální rizika uvedeny požár a únik ropných látek.[4]

06

Dodržení limitů: zákonná povinnost není nulový dopad

SEA má teprve prověřit přijatelnost rozšíření a určit případné podmínky.

07

Odpadní teplo: odpověď pomíjí aktuální povinnost

U nového centra nad 1 MW zákon obecně požaduje využití tepla, pokud není doložena výjimka.[5][6]

08

Schválení rozšíření: hotové ještě není

Schváleno bylo zadání změny územního plánu a memorandum, nikoli finální změna ÚP ani povolení rozšíření.[1][3]

09

Opatrnost JPO: politické sebehodnocení

O bezpečnosti rozšíření lze odpovědně rozhodovat až nad konkrétními technickými údaji a dokončeným posouzením.

Podrobný rozbor všech devíti bodů

Následující text shrnuje argumentaci původního sedmistránkového materiálu. Úplné znění je zobrazeno níže.

01

Přínosy obci nejsou bez protizávazků

Tvrzení JPO: „Obec bude mít významný prospěch.“

Memorandum neříká, že každý občan bude mít čtyři roky odpad zdarma. Investor má po dobu deseti let od právní moci povolení rozšíření hradit obci náklady na nakládání s komunálním odpadem. Pozemek pro Domov seniorů může být podle memoranda nahrazen peněžitým plněním. Většina dalších částek a podmínek má být stanovena teprve v plánovací smlouvě.[1]

  • První příspěvek ve výši 6 milionů Kč má být využit na uvedené obecní projekty a může se započítat na odpovídající další příspěvek.
  • Pokud změna územního plánu nebude do dvou let vydána a investor odstoupí, memorandum předpokládá vrácení přijatých peněžitých plnění.
  • Memorandum počítá s tím, že plánovací smlouva upraví dlouhodobé závazky a procesní součinnost obce.
Hodnocení PROUD: leták zdůrazňuje možná plnění, ale nevysvětluje úplně jejich podmínky, vzájemné zápočty a budoucí závazky obce.
02

Dopad na krajinu se má teprve posoudit

Tvrzení JPO: „Minimální dopad na krajinu.“

To, že v areálu dříve stály vysílací stožáry, samo neprokazuje dopad velkých budov, zpevněných ploch, technologických zařízení, osvětlení a odlesnění. Stanovisko kraje požaduje SEA, protože významné negativní vlivy nelze spolehlivě vyloučit. Posoudit se má mimo jiné les, vodní režim, krajinný ráz, světelné znečištění, tepelný ostrov a kumulativní vlivy.[2]

Hodnocení PROUD: označení dopadu za minimální je předčasné, dokud není posouzení dokončeno.
03

Hluk

Tvrzení JPO: „Hluk se nezvýší.“

Leták současně uvádí, že hluková studie teprve vznikne. Starší rozhodnutí k původnímu centru počítá s 25 záložními dieselagregáty a jedním agregátem pro požární čerpadla a uvádí týdenní i půlroční provozní zkoušky. Hluk přitom vytváří také chladicí a ventilační technika.[4]

Hodnocení PROUD: frekvence testů v letáku není v souladu s citovaným úředním podkladem a výsledek studie nelze slíbit předem.
04

Doprava

Tvrzení JPO: „Doprava obcí neprojíždí.“

Přímé napojení na D4 může podstatnou část dopravy odvést mimo obec. Neříká však nic o počtu jízd, trasách zemních prací, odvozu materiálu, zásobování, servisu nebo mimořádných situacích. Kraj požaduje dopravní nároky rozšíření a jejich kumulaci teprve vyhodnotit.[2]

Hodnocení PROUD: výhoda dálničního napojení není důkazem nulového průjezdu každého vozidla.
05

Bezpečnost není totéž co zabezpečení serverů

Tvrzení JPO: „Není to bezpečnostní riziko.“

Úřední závěr pro starší záměr uvádí 25+1 dieselagregátů, skladovací nádrže na motorovou naftu, chladiva a hasicí plyn. Požár a únik ropných látek označuje za potenciální zdroje environmentálních rizik a požaduje provozní řád a havarijní plán.[4] Fyzická a kybernetická ochrana serverů tato provozní rizika nenahrazuje.

Hodnocení PROUD: rizika lze technicky omezovat a řídit; nelze tvrdit, že vůbec neexistují.
06

Dodržení limitů

Tvrzení JPO: „Budou splněny všechny limity.“

Dodržovat právní předpisy je povinnost. Prohlášení investora ale nenahrazuje měření, kontrolu ani podmínky, které může stanovit SEA. Posuzují se i vlivy, jež nelze vyjádřit jediným hygienickým limitem: odlesnění, retence vody, mikroklima, krajinný ráz nebo energetické nároky.

Hodnocení PROUD: příslib dodržení zákona není odpovědí na otázku celkové přijatelnosti projektu.
07

Odpadní teplo

Tvrzení JPO: „Odpadní teplo se posoudí.“

Od 1. srpna 2025 zákon o hospodaření energií u nového datového centra s příkonem nad 1 MW obecně vyžaduje zajistit využití odpadního tepla ke dni zahájení provozu. Výjimka se opírá o energetický posudek, který doloží technickou nebo ekonomickou překážku.[5][6]

Hodnocení PROUD: neurčité „posouzení možností“ nevystihuje celou aktuální právní povinnost.
08

Rozšíření zatím schváleno nebylo

Otázka JPO: „Jak bylo rozšíření schváleno?“

Zastupitelstvo schválilo zadání změny č. 3 územního plánu a memorandum. Nejde o finální změnu územního plánu, stavební povolení rozšíření ani schválení konečné podoby AI Gigafactory.[1][3] Memorandum navíc ponechává konečné částky a řadu podmínek budoucí plánovací smlouvě.

Hodnocení PROUD: otázka zaměňuje zahájení rozhodovacího procesu za jeho výsledek.
09

Opatrnost nelze prohlásit za technický fakt

Tvrzení JPO: „JPO postupuje opatrně a bezpečně.“

O bezpečnosti rozšíření lze rozhodovat po získání konkrétních technických údajů a dokončení SEA. Kraj požaduje prověřit les, vodu, krajinu, hluk, světlo, dopravu, energetiku, klima, obyvatelstvo i souběh vlivů. Kladný postoj JPO je legitimní politické stanovisko, není však odborným důkazem bezpečnosti projektu.

Hodnocení PROUD: opatrný postup znamená zveřejnit úplnou bilanci přínosů a závazků a vyčkat na dokončení potřebných studií.

Čtyři hlavní rozpory

Podle rozboru PROUD jsou pro veřejnou debatu nejpodstatnější tyto doložitelné rozdíly mezi letákem a zveřejněnými podklady.

Rozšíření dosud není finálně schváleno.
Kraj významné dopady nevyloučil a požaduje komplexní SEA.
Údaj o měsíčních zkouškách dieselů neodpovídá podkladu s týdenními a půlročními zkouškami.
Zákon u nového centra nad 1 MW obecně požaduje využití odpadního tepla, nikoli pouze úvahu o jeho využití.

O AI Gigafactory mají rozhodnout občané v referendu

PROUD JÍLOVIŠTĚ podporuje místní referendum o tom, zda má obec podpořit plánované rozšíření datového centra spojované s projektem AI Gigafactory. Rozhodování má proběhnout nad úplnými a veřejně dostupnými informacemi, včetně hotové SEA, dopravní a hlukové studie, vodní a energetické bilance, plánu využití tepla a návrhu plánovací smlouvy.

Navrhovaná otázka k veřejné debatě:
Chcete jako občané Jíloviště v referendu rozhodnout, zda má obec podpořit plánované rozšíření datového centra spojované s projektem AI Gigafactory v území o rozloze přibližně 166 000 m²?

Úplný sedmistránkový materiál

PROUD se ptá #6. Kliknutím otevřete jednotlivé stránky v plné velikosti.

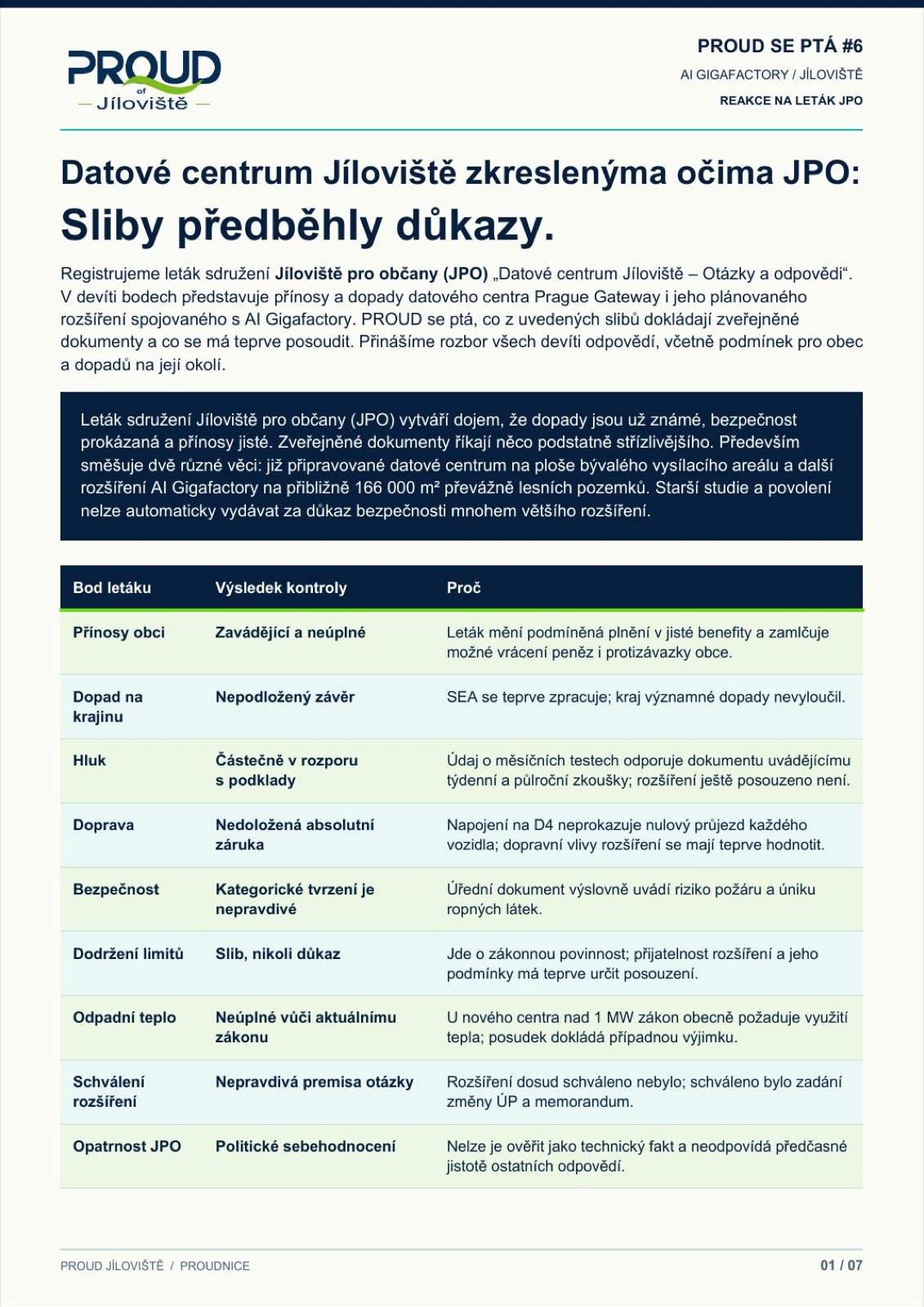

První strana rozboru letáku JPO o datovém centru
01 / Souhrn devíti bodů

Druhá strana rozboru: přínosy obci a protizávazky
02 / Přínosy obci

Třetí strana rozboru: dopad na krajinu
03 / Dopad na krajinu

Čtvrtá strana rozboru: hluk, doprava a bezpečnost
04 / Hluk, doprava a bezpečnost

Pátá strana rozboru: limity, teplo a schvalování
05 / Limity, teplo a schvalování

Šestá strana rozboru: opatrnost a závěr
06 / Opatrnost a závěr

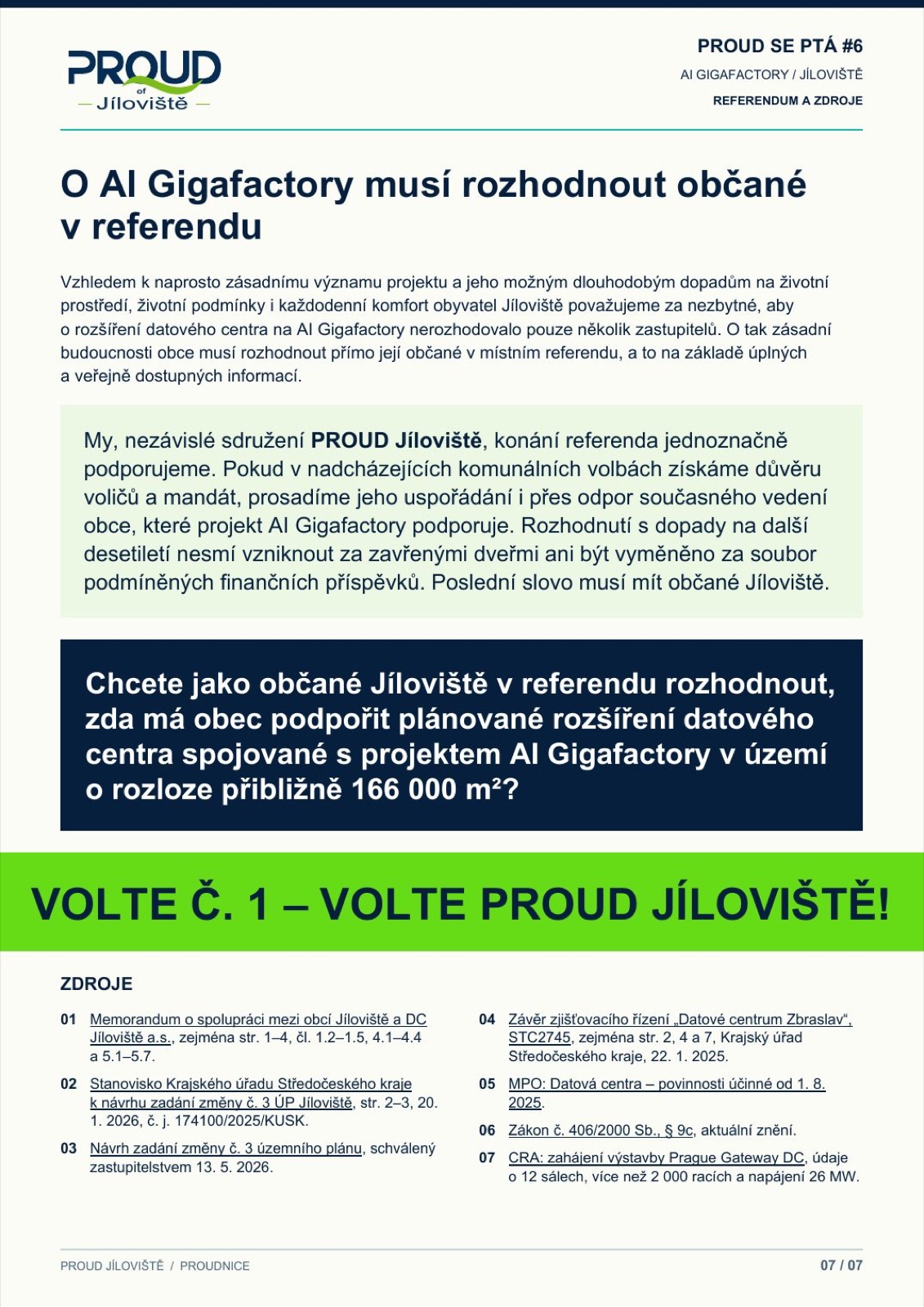

Sedmá strana rozboru: referendum a zdroje
07 / Referendum a zdroje

Prameny k ověření

  1. Memorandum o spolupráci mezi obcí Jíloviště a DC Jíloviště a.s., zejména strany 1–4 a články 1.2–1.5, 4.1–4.4 a 5.1–5.7.
  2. Stanovisko Krajského úřadu Středočeského kraje k návrhu zadání změny č. 3 ÚP Jíloviště, 20. ledna 2026, č. j. 174100/2025/KUSK.
  3. Návrh zadání změny č. 3 územního plánu, schválený zastupitelstvem 13. května 2026.
  4. Závěr zjišťovacího řízení „Datové centrum Zbraslav“, STC2745, Krajský úřad Středočeského kraje, 22. ledna 2025.
  5. Ministerstvo průmyslu a obchodu: Datová centra – povinnosti účinné od 1. srpna 2025.
  6. Zákon č. 406/2000 Sb., § 9c, aktuální znění.
  7. České Radiokomunikace: zahájení výstavby Prague Gateway DC, údaje o 12 sálech, více než 2 000 racích a napájení 26 MW.

Máte další ověřitelný podklad?

Pošlete nám studii, rozhodnutí, smlouvu nebo konkrétní opravu. Rozbor podle doložených informací aktualizujeme.
